Kellerabdichtung und Bautrocknung

Als Keller noch zum Lagern von Kartoffeln verwendet wurden, war eine gewisse Feuchtigkeit nicht nur hinnehmbar, sie wurde sogar gewünscht. Heute werden Keller oft als Wohn- oder Hobbyraum genutzt, eine feuchte Wand ist in diesen Fällen inakzeptabel. Auf Dauer wird nicht nur die Bausubstanz zerstört, es können auch gesundheitsschädliche Pilze oder Mikroorganismen entstehen.

Feuchte Keller können viele Ursachen haben, deshalb ist eine genaue Schadensanalyse nötig. Mit unserer jahrzehntelangen Erfahrung können wir auch Ihr Feuchteproblem beheben.

Wir haben für jeden Fall eine Lösung:

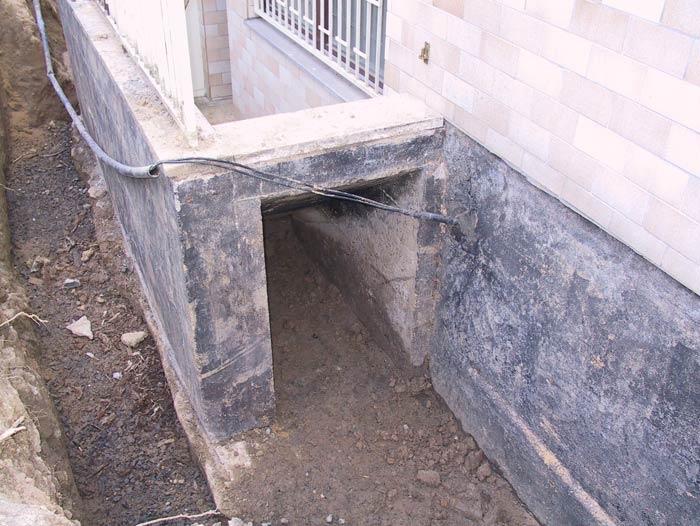

Außenabdichtung Vorher
Außenabdichtung Vorher

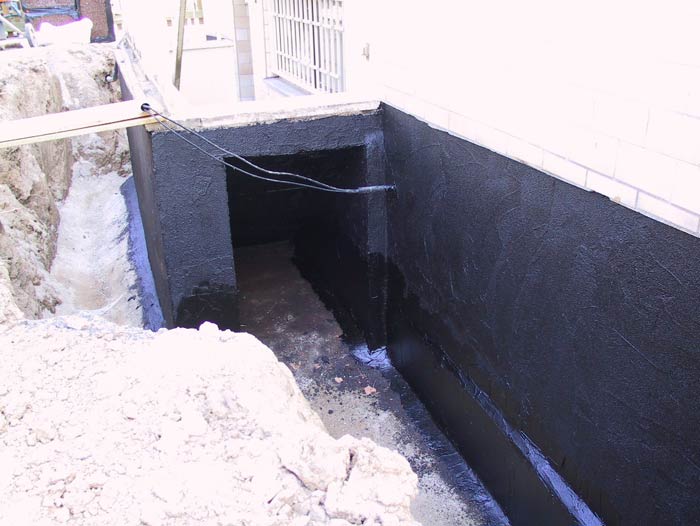

Außenabdichtung Nacher
Wand für Abdichtung vorbereitet
Außenabdichtung Nacher
Außenabdichtung Nacher

Bautrocknung

  • zur Wasserschadenbeseitigung
  • als begleitende Maßnahme der Feuchtesanierung
  • zur Neubautrocknung

Wir benutzen elektrische Kondenstrockner um der Raumluft die Feuchtigkeit zu entziehen. Die Trockner benötigen nur einen normalen Stromanschluß und trocknen 24 Stunden pro Tag. Sie sind völlig wartungsfrei, lediglich der Sammelbehälter für das Wasser, welches der Luft entzogen wurde, muß alle 2-3 Tage entleert werden.

Falls nach einem Wasserschaden die Dämmung unter dem Estrich durchnässt ist, kann diese durch spezielle Estrichunterlüfter getrocknet werden. Hierbei wird trockene, verdichtete Luft durch Bohrungen unter den Estrich geblasen. Die nasse Luft entweicht durch Entlüftungsöffnungen. Ein Luftentfeuchter kann als flankierende Maßnahme aufgestellt werden.

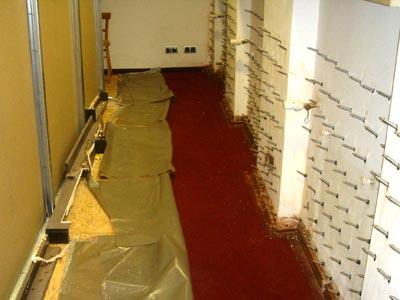

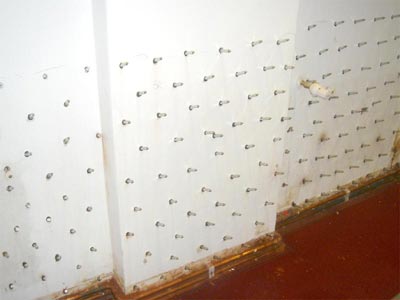

Vollflächige Verpressung
Vollflächige Verpressung als Alternative zur Außenabdichtung, wenn es nicht möglich ist außen aufzugraben.
Vollflächige Verpressung
Vollflächige Verpressung als Alternative zur Außenabdichtung, wenn es nicht möglich ist außen aufzugraben.

Arbeitsschritte einer vertikalen Außenabdichtung (Fotostrecke):

Detaillierte Beschreibungen zu den einzelnen Arbeitsschritten können Sie lesen, wenn Sie auf die Bilder klicken.

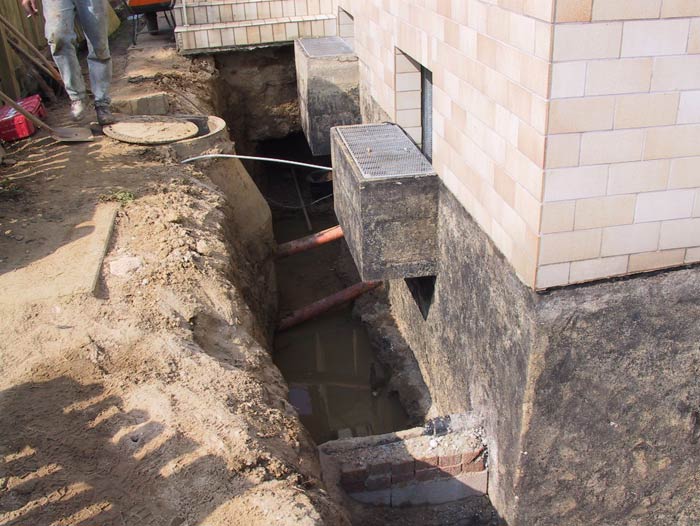

Die Hauswand wird bis zur Unterkante der Kellerbodenplatte freigelegt.
Freigelegte Hauswand

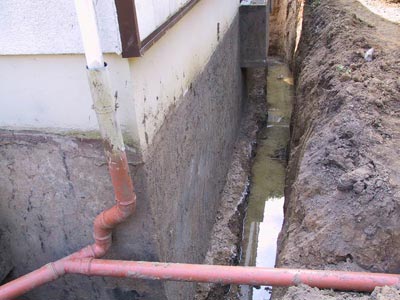

Der alte <q>Schwarzanstrich</q> dieses Hauses ist nicht mit einer modernen Abdichtung zu vergleichen.
Der alte Schwarzanstrich

Das Grundwasser mußte abgepumpt werden und die Dachentwässerung wurde für die Bauzeit umgeleitet.
Das Grundwasser wurde abgepumpt.

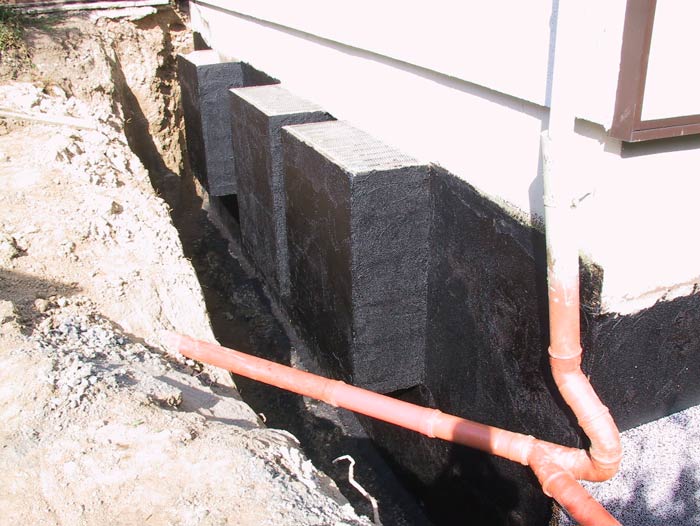

Magerbetonauflager für die Drainage
Magerbetonauflager für die Drainage
Der Bereich unter der Kellertreppe muß natürlich auch abgedichtet werden.
Unter der Kellertreppe

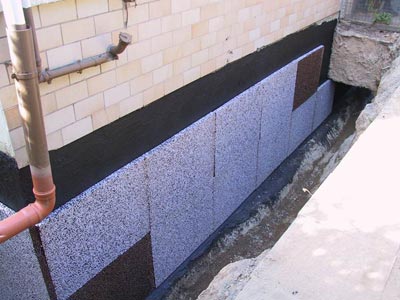

Nach dem Auftragen der kunststoffmodifizierten Bitumendickbeschichtung
Bitumendickbeschichtung
Die Drainageplatten werden vor die Abdichtung gestellt und punktweise mit Bitumen verklebt. Rechts sieht man die Unterhöhlung der Eingangstreppe.
Drainageplatten
Unter der Kellertreppe
Abgedichteter Bereich unter Kellertreppe

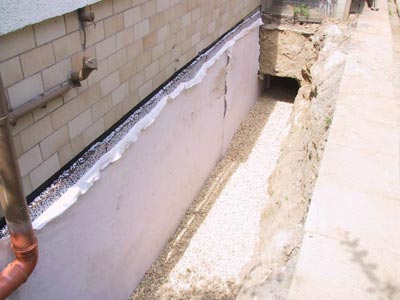

Die Drainageplatten werden mit einem Vlies geschützt. Der untere Teil der Baugrube wird ca. 30 cm hoch mit Drainagekies gefüllt.
Mit Vlies geschützte Drainageplatten

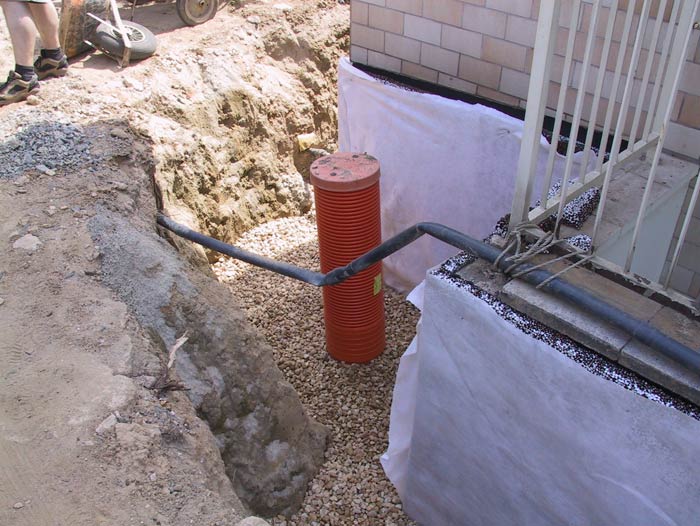

Spül- und Kontrollschacht der Drainageleitung
Kontrollschacht der Drainageleitung

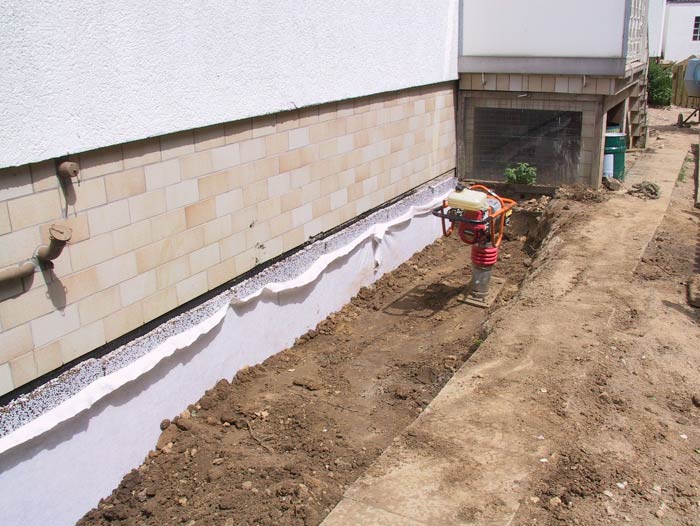

Auffüllen und Verdichten der Erde
Auffüllen und Verdichten der Erde

Der neue Rasen ist bereits gesät.
Der neue Rasen ist bereits gesät.
